페트로산업의 노력은 창조의 에너지입니다.

자착/점착시트공법
NT SHEET
NT 1000

기계적/물리적 성질이 우수한 개량 아스팔트 시트재와 고접착 겔을 합지한 자착식 방수공법

NT 1000

적용부위

  • 적용부위
    건축 및 지하공동구 등의 토목구조물
  • 적용부위
    LH 외벽방수용

제품특성

  • 01

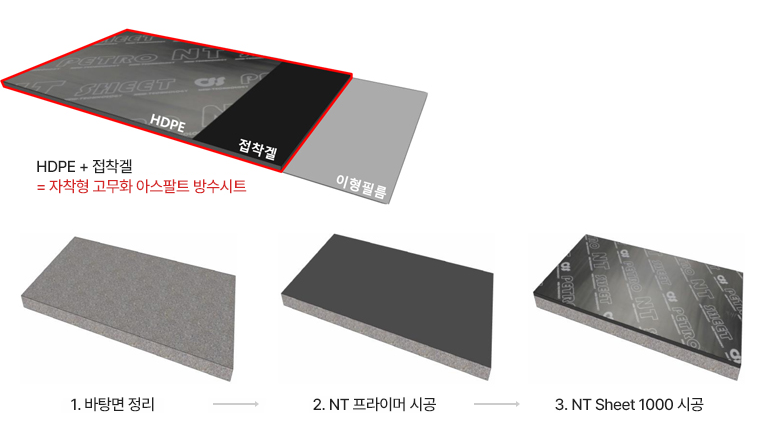

    일체화특성

    고접착 겔과 물리적 성능이 우수한 HDPE를 합지한 일체화 기술 확보(Pre-fab)

    일체화특성
  • 02
    환경안정성

    별도 열기구 및 유기용제를 사용하지 않는 냉공법형 친환경 방근공법

    환경안정성
  • 03
    균열추종성

    고인장 및 고신율 확보로 인한 균열추종성과 같은 내피로성 우수

    균열추종성
  • 04
    기계적 물성

    고온(60℃) 및 저온(-20℃)에서의 안정된 기계적 물성 확보

    기계적 물성
  • 05
    부착안정성

    강한 접착력으로 인한 안정된 부착강도 확보와 함께 시트 들뜸 억제

    부착안정성

포장단위

제품명 제품사진 포장단위
아스팔트 프라이머 아스팔트 프라이머 18L
NT1000 NT1000 두께:3mm
나비:1m
길이:10m
NT-GEL NT-GEL 20kg

품질규격

품질규격
NT1000
시험항목 단위 기준 시험방법
인장성능 인장강도 길이 N/mm 3.0 이상 KS F 4934
나비
신장률 길이 % 200 이상
나비
인열성능 길이 N 25 이상
나비
온도의존성능 60℃ 인장강도 길이 N/mm 2.0 이상
나비
신장률 길이 % 150 이상
나비
-20℃ 인장강도 길이 N/mm 5.0 이상
나비
신장률 길이 % 50 이상
나비
굴곡저항성능(-20℃) - 잔금, 박리현상이 없을 것
접합안정성능 내정수압 - 투수되지 않을 것
벗김저항 N/mm 1.5 이상
부착성능 N/mm 1.5 이상
내움푹패임 성능 - 48시간 후 투수되지 않을 것
내피로 성능(20/-20℃) - 잔금, 박리현상이 없을 것

시공순서

  • 바탕면 정리
    01
    바탕면 정리
    • 바탕면의 이물질 등은 비 또는 송풍기를 사용하여 깨끗이 제거한다.
    • 배수구는 막히지 않도록 비닐 또는 테이프 등으로 보호한다
  • 페트로 프라이머 도포
    02
    프라이머 도포
    • 붓 또는 롤러를 사용하여 콘크리트 바탕면 전면에 균일하게 도포한다.
    • 프라이머는 과도하게 도포되지 않도록 주의하며, 최소 2시간 이상 건조한다.
  • 하자 취약부위 NT-GEL 보강
    03
    하자 취약부위 NT-GEL 보강
    • 모서리, 드레인, 조인트 등 하자발생 취약부위를
      NT-GEL과 보강포를 이용하여 보강작업을 실시한다.
  • NT1000 시공
    04
    NT1000 시공
    • 이형필름을 제거하고 시트재를 깔아 나가며, 시트 간 접합부는 종방향 100㎜,
      횡방향 100mm로 선(先)시공 시트재의 접합부 상부에 겹침 시공하여 마무리한다.
    • 시트 간 겹침부 보강을 위하여 NT-GEL을 전용 밀대, 헤라, 주걱 및 흙손 등을
      사용하여 일정한 두께로 도포한다.
